I april-versjonen av CAB Plan har vi gjort flere endringer i CAB Plan.
Etter lesing får du tilgang til Release notes i CAB Plan ved å klikke på ikonet «Release informasjon» oppe til høyre på den øverste menylinjen.



Sammendrag Release Notes CAB Plan april


CAB PlanStøtte for å optimalisere reparasjonsledetiden



CAB Plan: Støtte for å optimalisere reparasjonsledetiden



For å hjelpe brukerne våre med å planlegge for en kortere reparasjonsledetid, innfører vi støtte for å planlegge ut fra deres egne angitte parametere og for å følge opp status under reparasjonsprosessen.

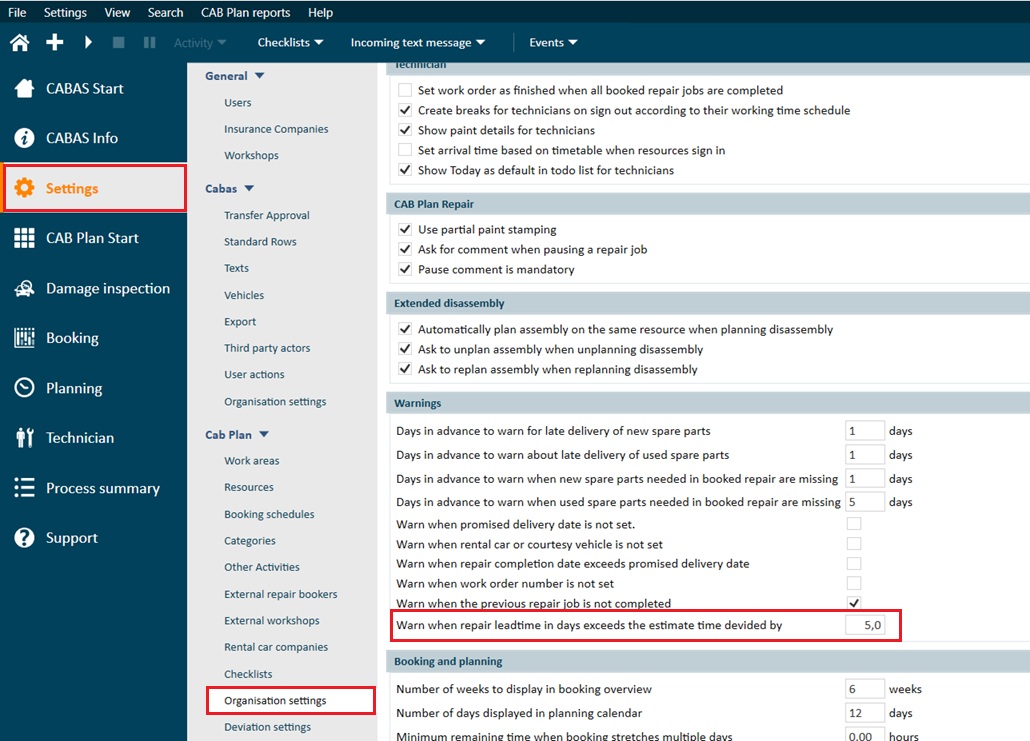

Støtten beregnes ut fra et nøkkeltall basert på hvor mange timer per arbeidsdag reparasjonen krever. I organisasjonsinnstillingene angir du en verdi fra 1 til 10 som er det totale arbeidsinnholdet vil bli delt med for å oppnå ønsket reparasjonsledetid i antall arbeidsdager. En anbefaling er å starte fra verdien 5 og eventuelt justere den senere.

Når du bestiller og planlegger en sak, vil du kunne se om reparasjonsledetiden er innenfor grensen som beregnes. Reparasjonsledetiden vil utelukke de dagene der hele verkstedet ikke arbeider, som vanligvis inkluderer lørdager, søndager og røde dager. Reparasjonsledetiden, inkludert dager der verkstedet ikke arbeider, vil også vises som referanse.

Forsikringsselskaper i flere markeder bruker denne typen nøkkeltall for ledetider. Den beregnes basert på det totale antallet timer reparasjonen inneholder. Da det ikke finnes noen markedsstandard for nøyaktig hvordan nøkkeltallet beregnes, gir vi mulighet til å gjøre egne innstillinger i CAB Plan.


Exempel

Organisationsinställningen är satt till 5.

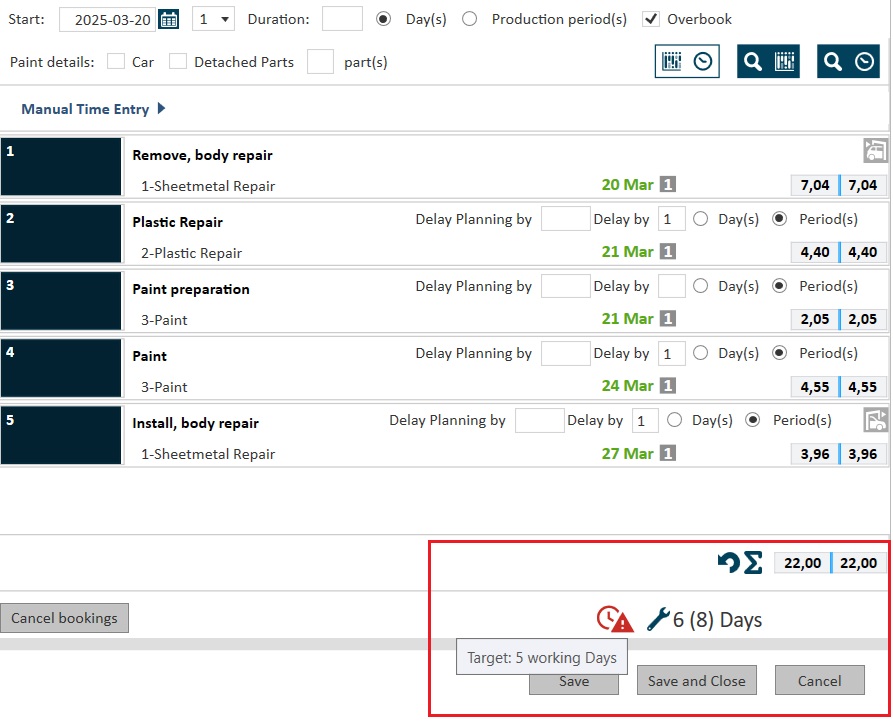

Reparasjonen inneholder totalt 22 timers arbeid. Ved bestilling gis reparasjonsledetiden 4 dager, som er kortere enn 5 som er grenseverdien med den aktuelle innstillingen (22 timer / 5 = 4,4 dager). Grensen for reparasjonsledetiden rundes alltid opp til nærmeste hele dag. I parentes vises reparasjonsledetiden, inkludert dager uten arbeid.

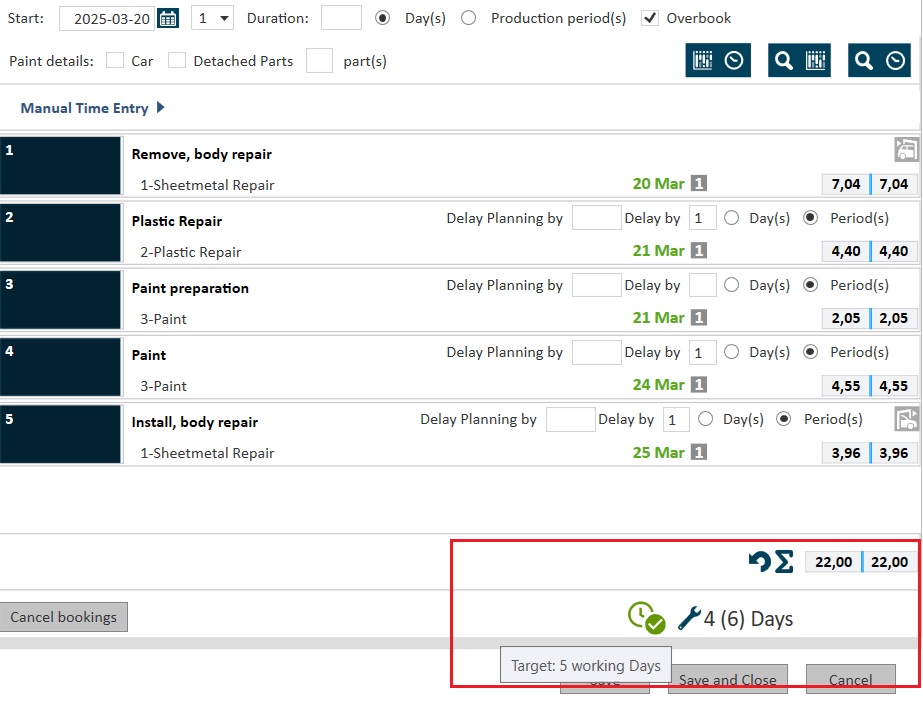

Hvis reparasjonsledetiden i stedet skulle være 6 eller flere dager, vises det i stedet en rød status.



I flytvisningen vil alle saker vises med grønn eller rød status alt etter om reparasjonsledetiden er innenfor grenseverdien eller ikke.
